紅河磚煙囪拆除施工方案-工程承包
一、工程概略:
本工程為煙囪拆除工程,該煙囪高33米,100m3。依據現場狀況,塔身地上:北向外5米,公路及行人:東5米建筑物,西:車庫南5米,廠內行車道。
二、施工首要內容:
1、施工工序:
東西預備→搭腳手架→防護→煙囪撤除→清場、運送
2、磚煙囪拆除施工首要內容:

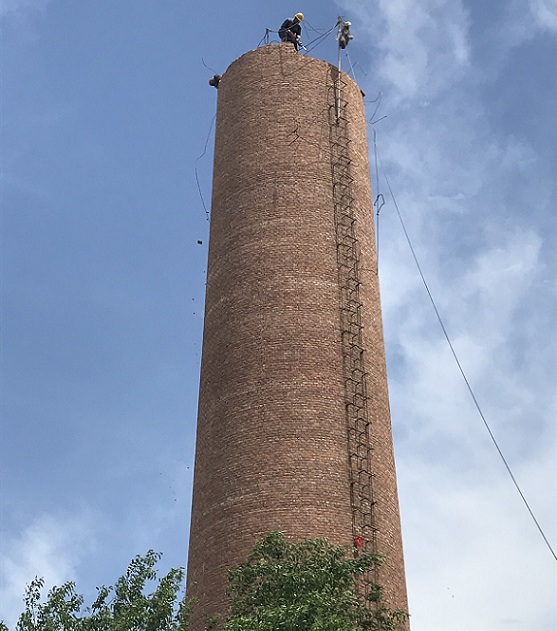

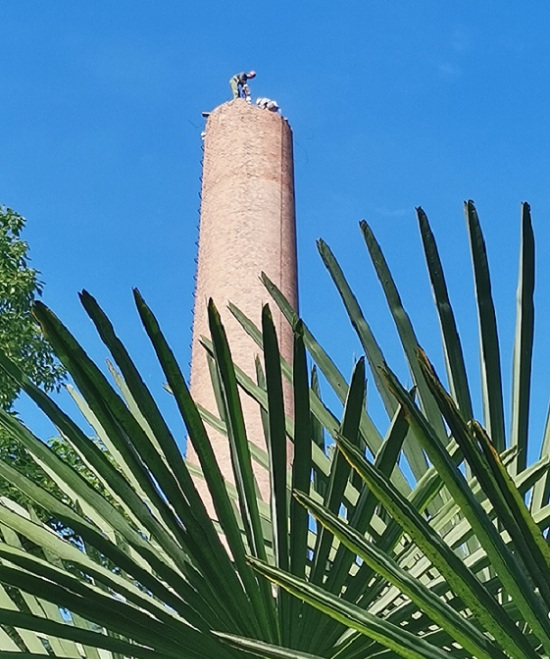

高33米、100m3煙囪撤除,不拆根底。在拆塔前,先將地上以塔身為中間向外8米,用鋼管腳手架搭好,在鋼管腳手架的外邊從上到下圍好安全網,在從上到下圍上防護網使風鎬打下的砼塊不得飛出安全網外(圍的密密實實,正如用罩子罩在煙囪上般),然后維護行人安全。
在防護網上要掛上顯著的交通標明,夜間要掛上紅燈。
三、施工技能辦法:
1、施工人員施工辦法:
1、煙囪周邊悉數搭設安全網,拆下的小塊不得超越25cm×25cm左右。
2、煙囪上部倒錐:用空壓機打成小塊,在用氧氣割掉鋼筋。
3、煙囪筒壁:在筒身內部達設腳手架,施工人員在腳手架上工作,用空壓機打成小塊,在用氧氣割掉鋼筋。
4、下料:在煙囪內壁下料。
5、工作人員悉數系雙穩妥扣,定向監驗施工。
2、施工員責任:
1、在甲方項目司理指導下,對單位工程所區分的工作區段辦理工作擔任。
2、對單位工程的質量查看、安全、發展擔任至各工作組。
3、參加施工期間的安全、質量查看工作。
四、磚煙囪拆除工期確保辦法:
1、依據此工程的實際狀況擬定方針,分段分工進行施行,掌握施工發展和施工程序,科學安排;合理安排,在確保工程安全的前提下,進步工程的工作力度。
2、依照工程詳細規章規范循序進行施工,在準則施工計劃的發展上要抓好首要要害工序,將發展和計劃層層落實,并詳細到每個施工人員,使之拆之不扣,確保工程發展順暢和確保全體工程計劃的按期在45個晴天完畢。
- 2025-03-12通遼水塔拆除公司:專業技藝引領的綠色安全拆除之路
- 2025-03-05武漢煙囪拆除公司:以高超技藝踐行安全與環保的雙重標準
- 2025-02-27阿勒泰煙囪拆除不再難,安全可靠的專業服務助力
- 2025-02-13清遠水塔拆除新趨勢:安全與環保并重的專業服務
- 2025-02-06銅陵水塔拆除公司:專業人工拆除,安全高效環保
- 2025-01-31濟寧煙囪拆除公司的專業力量與您同行,共創輝煌!
